一、特点
1、加贴模板布优点。
1.1减少气泡、沙眼。气量较大时很容易产生气泡等缺陷,影响清水混凝土外观质量。使用海科透水模板布后,模板布表面很光滑,但微孔可以透水透气,表面气泡通过模板布的极微孔排出,有效解决混凝土色差、气泡和砂眼等外观质量问题;并能增强其抗氯化物渗透、碳化能力,
1.2有效地提高混凝土养生质量。海科透水模板布是结构具有一定厚度、微孔的致密非织造布,排出多余水分的同时涵养水分,因此气泡、砂线以及裂缝等问题得到有效控制,混凝土外观质量明显提高。
1.3 延长混凝土的使用寿命。能提高混凝土表层的致密程度,提高混凝土抗氯化物渗透、碳化作用,减少表层混凝土冻融循环,提高混凝土耐久性,延长墩身使用寿命。
2、原理:混凝土处于潮湿的环境当中,内部排水能力大使多余的水分和气体渗透出钢模板外。模板布及其工作原理见图 4-1、图 4-2、图 4-3。

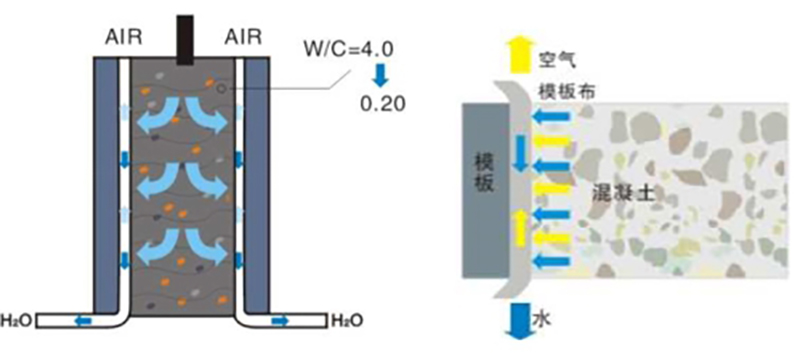

图 4-1 HK模板布工艺原理图 | 4-2 HK排水功能示意图 |

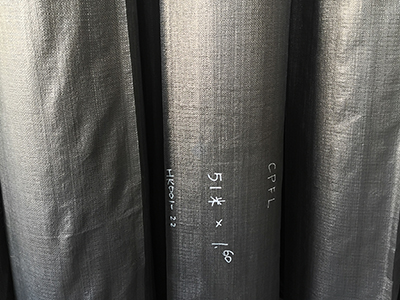

图 4-3 HK模板布 |
二、施工工艺流程及操作要点
2.1 工艺流程

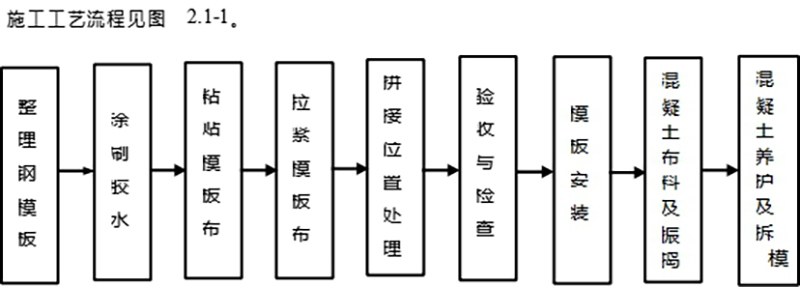

图 2.1-1 工艺流程图 |
2.2 操作要点
2.2.1 整理钢模板
涂胶水前需要确保模板表面平整、洁净。可以先用钢丝刷对模板进行除锈,用水冲洗干净,再用干净毛巾棉纱等将模板表面搽拭一遍,确保模板表面没有脱模剂及其他杂物。检查模板的平整度,对不平整的部分进行校正,如模板不平整,会影响胶水粘力和模板布平整度。
根据需要的将单个模板组装成需要的板块,注意平整。

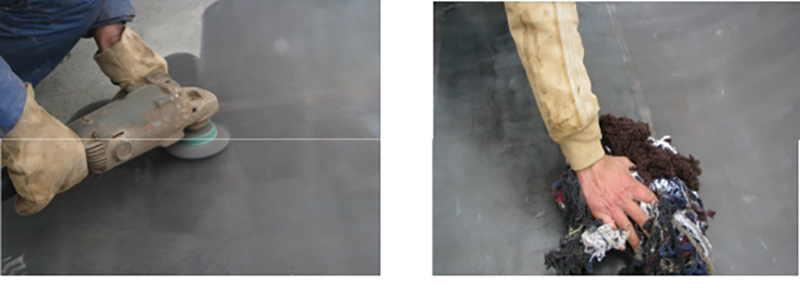

图 5.2.1-1 整理钢模板 |
2.2.2 涂刷胶水
在清理干净的钢模板上,喷涂胶(我方专用胶水,要求均匀地将胶水喷在模板表面及四周,胶水用量为 50~200g/m2,需要穿孔的地方适当多涂。喷涂压缩空气压力大于 0.4MPa。

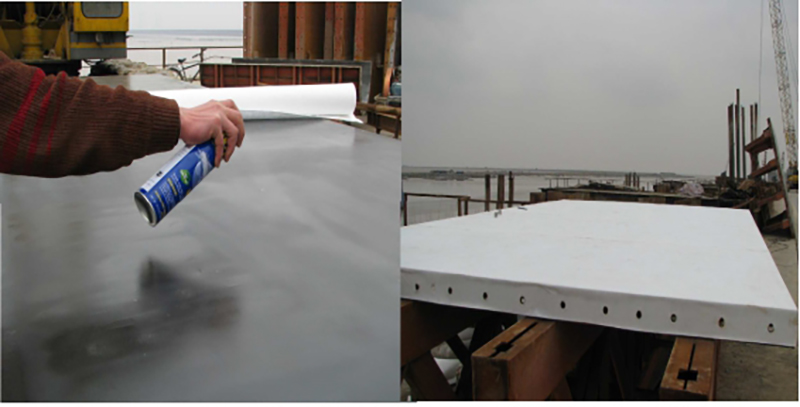

图 5.2.2-1 涂刷胶水 | 5.2.2-2 粘贴完成的模板布 |
2.2.3 粘贴模板布
喷涂完约十分钟左右,待胶中溶剂适当挥发后,手感粘性较好时再铺模板布。注意把毛状的一面粘贴在钢模板上,光滑面朝外接触混凝土面,按照模板的尺寸,用剪刀裁剪好模板布,每边预留约 5cm,以利于排水和排气。
2.2.4 拉紧模板布
注意:粘贴布时,用手由中心推向两边,确保模板布牢牢粘贴在模板表面及四周,如有皱褶可即时揭起再铺,短时间内揭起再铺不会影响胶水的粘力。
2.2.5 拼接位置处理
拼接位置先将 2 张模板布重叠约 5cm,在重叠中间处将透水模板布切断,轻轻将切下来的模板布拿走,小心地沿连接处往下压。在拼接位置多喷涂一点胶水,确保两边平整相接,避免浇筑时混凝土从中间渗入。如有需要,可以在模板布上开孔,在孔的四周多涂点胶水,避免浇注时混凝土渗入模板布和模板之间。
2.2.6 验收与检查
仔细检查模板布与模板是否紧密连成一体,确保表面没有皱褶或气泡。
2.2.7 模板安装
钢模板加贴 HK 模板布完成后,面积较大时用可用吊机进行模板安装。需注意以下几点:
1、保护层垫块采用特制专用塑料保护垫块;
2、模板安装前钢筋应调直,保证钢筋保护层厚度,否则垫块容易在模板布上留下痕迹,也容易在模板吊装时挤挂模板布,产生褶皱;
3、模板安装时底口宜一次到位,多次调整底口,模板布容易起褶皱。
4、注意不要让组合模板变形、或模板布破损、起皱等影响混凝土的表观及质量。
2.2.8 混凝土布料及振捣
混凝土通过溜筒入仓,混凝土下料振捣与常规墩身混凝土施工基本一致,但由于贴模板布后墩身表面气泡容易排除,混凝土达到密实即可停止振捣,不要过振,同时严禁振捣棒接触模板布,破坏模板布,影响外观质量。
2.2.9 混凝土养护、模板拆除
采用钢模板加贴模板布施工的墩身混凝土墩身外观不存在质量问题,不需要进行修饰,拆模后及时喷洒养护剂进行保湿养护。
三、材料与设备
3.1 工程材料
除正常采用钢模板进行墩身施工所需工程材料外,还需要的工程材料有:① HK多功能模板布;② HK喷胶;剪刀、壁纸刀、 直钢尺、模板除锈钢丝刷、抹布等。
四、其他注意事项
4.1 操作工人进行教育培训和技术交底,定人定岗,稳定班组。粘贴模板布的速度须控制在 0.2m/min 以内。
4.2 粘贴模板布应选择在比较干燥的天气,温度一般在 10~40℃之间。胶水不宜喷得太厚,否则会堵塞排水孔而影响其效果。
4.3 HK模板布一般可以周转 5~6 次,但较好效果是周转 3~4 次。重复使用时,要仔细检查其颜色,如果水泥浆已经堵塞了排水层,则衬料不能再次使用。
4.4 施工过程中要特 注意模板布的保护,模板布一旦破损,要及时将破损部分割除,并将此处模板清除干净,用喷枪涂上粘膜,然后采用拼接方法补上新的模板布。
4.5HK 模板布如需要重复使用,每使用完毕后,要及时清洗。清洗采用工业清洁剂,利用滚轴或者喷头持续清洗 3~5min,再用水喷头清洗模板。
五、安全措施
5.1 喷涂胶水时,现场严禁烟火,以免造成喷胶筒爆炸发生安全事故。
5.2 根据现场情况,对墩身施工支架、垂直交通和操作平台及安全防护设施等,要进行专门设计,确保外模在架立和混凝土浇注过程中的抗风安全。
